Em uma concessão de infraestrutura, a matriz de riscos integrante do contrato estabeleceu a seguinte alocação:
Para determinado trecho da obra, estavam previstos 40.000 m2 de pavimento, ao custo unitário de R$ 180,00/m2 . Durante a execução contratual, o Poder Concedente determinou, sem alteração da área a ser executada, a substituição da solução originalmente especificada por outra de desempenho superior, cujo custo unitário, nas mesmas condições de execução, é de R$ 225,00/m2 .
Considerando exclusivamente os dados apresentados e a alocação estabelecida na matriz de riscos, assinale a alternativa correta.
Em um projeto realizado em Auto CAD© foi necessário criar pontos de referência em um segmento de reta, todos espaçados com uma distância definida, conforme figura a seguir:
Para tanto, fez-se uso do comando:
Nas obras rodoviárias, o reconhecimento dos solos do subleito é feito em duas fases: sondagem no eixo e nos bordos da plataforma da rodovia, para identificação dos diversos horizontes de solo e realização de ensaios geotécnicos nas amostras das diversas camadas de solo, para um posterior traçado dos perfis de solos. Para a identificação das diversas camadas de solo pela inspeção expedita no campo, são feitas sondagens no eixo e nos bordos da estrada, devendo estas, de preferência, serem executadas a X m do eixo. Os furos de sondagem são realizados com trado ou pá e picareta. O espaçamento máximo entre dois furos de sondagem, no sentido longitudinal, é de Y m a Z m, tanto em corte como em aterro, devendo reduzir-se, no caso de grande variação de tipos de solos.
Os valores de X, Y e Z são, respectivamente:

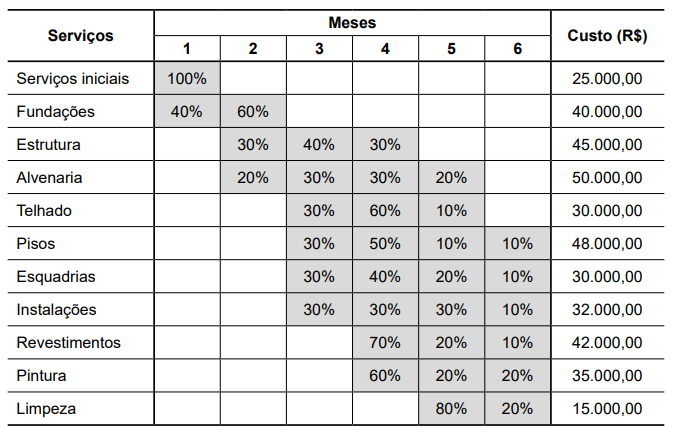

Considere o cronograma físico-financeiro a seguir, utilizado para a construção de uma creche, com previsão de conclusão em 6 meses:

Ao final do terceiro mês, o custo acumulado da obra é:
Considere o cronograma da obra de um escritório comercial composto de sete serviços (A – G), com previsão de duração de oito meses, a seguir:
Ao final do primeiro mês, o pagamento da primeira medição representará o percentual do custo total da obra do escritório comercial de
Considere os símbolos básicos a seguir a serem utilizados nos projetos de proteção contra incêndio, com objetivo de prover detalhes sobre os equipamentos de proteção contra incêndio, combate ao fogo e meios de fuga em desenhos para projeto, construção, reforma, adequação ou inspeção predial:
I.
II.
Os símbolos apresentados em (I) e (II) referem-se, respectivamente, a
Para o dimensionamento e projeto das instalações hidráulicas de água fria de uma nova edificação, em um ponto em que a pressão é 18 mca, foi instalada uma rede de tubulação com 34 m de comprimento e 4 registros de gaveta, 4 cotovelos de 90º, e 3 tês.
Considerando que a perda de carga unitária na rede é 0,06 m/m, então a pressão na saída no ponto final da instalação de água será:
Dados:
• comprimento equivalente do registro de gaveta = 0,4 m;
• comprimento equivalente do cotovelo = 0,6 m;
• comprimento equivalente do tê = 1,5 m.
